寧德核電6號機組核島鋼襯里模塊一完成吊裝

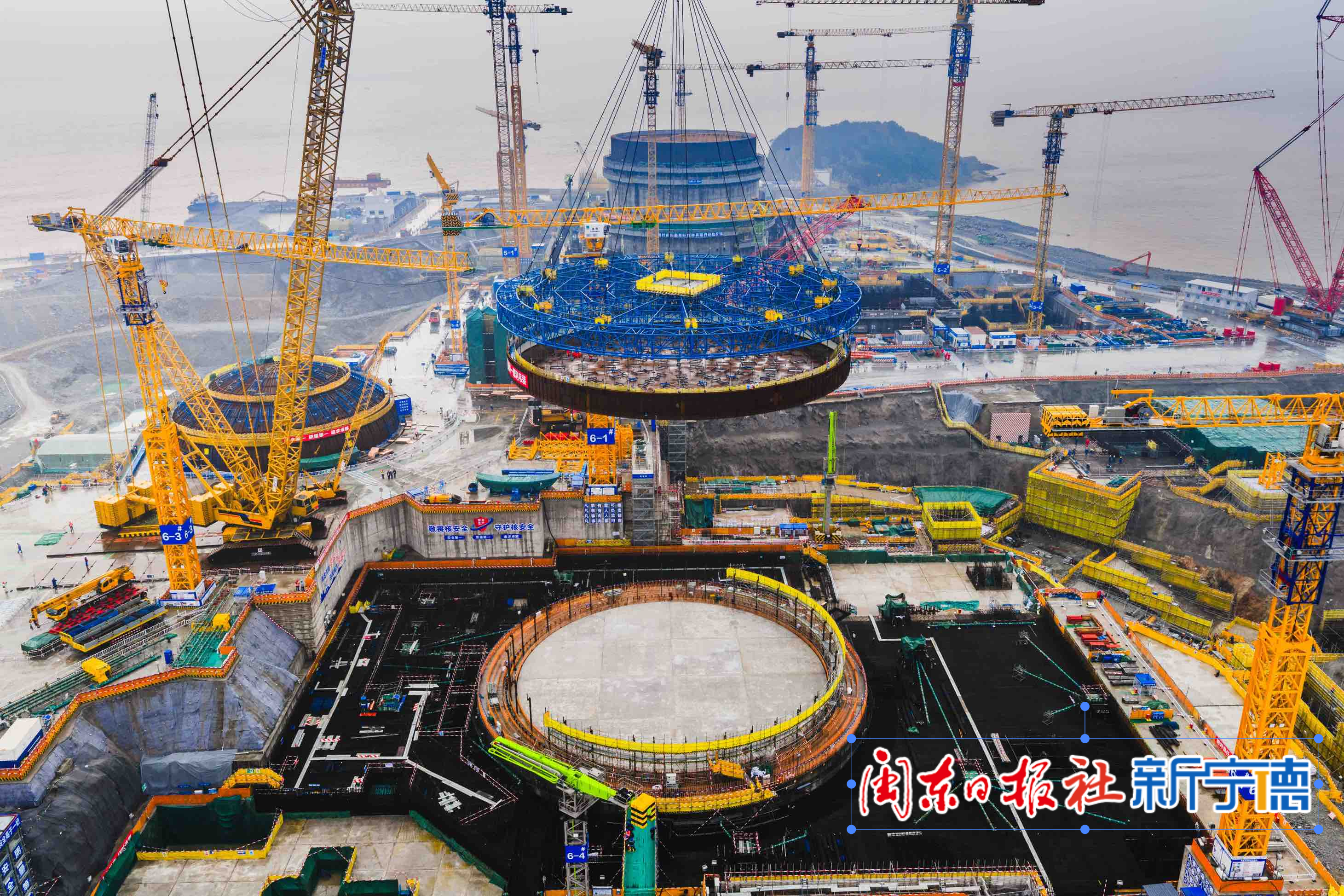

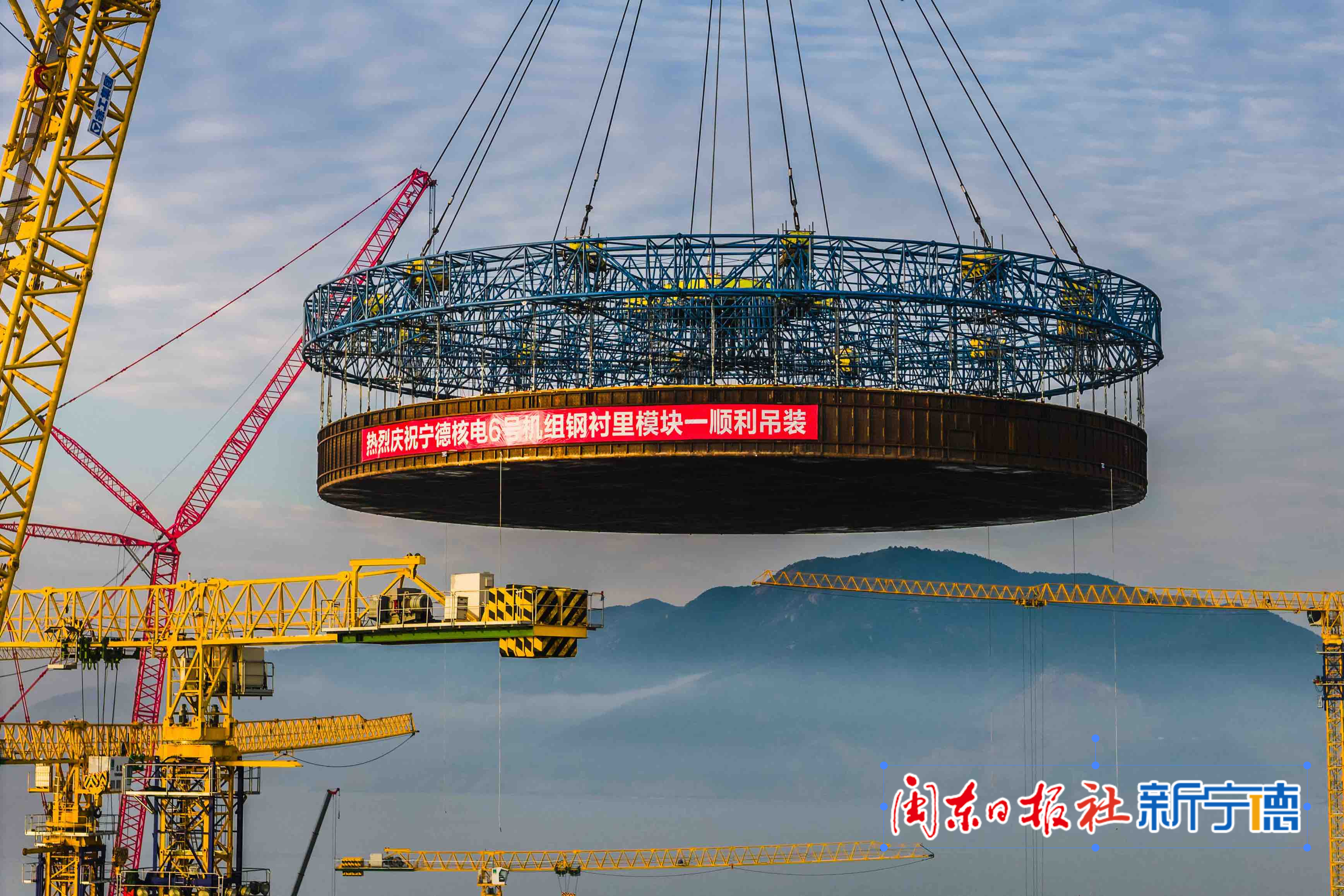

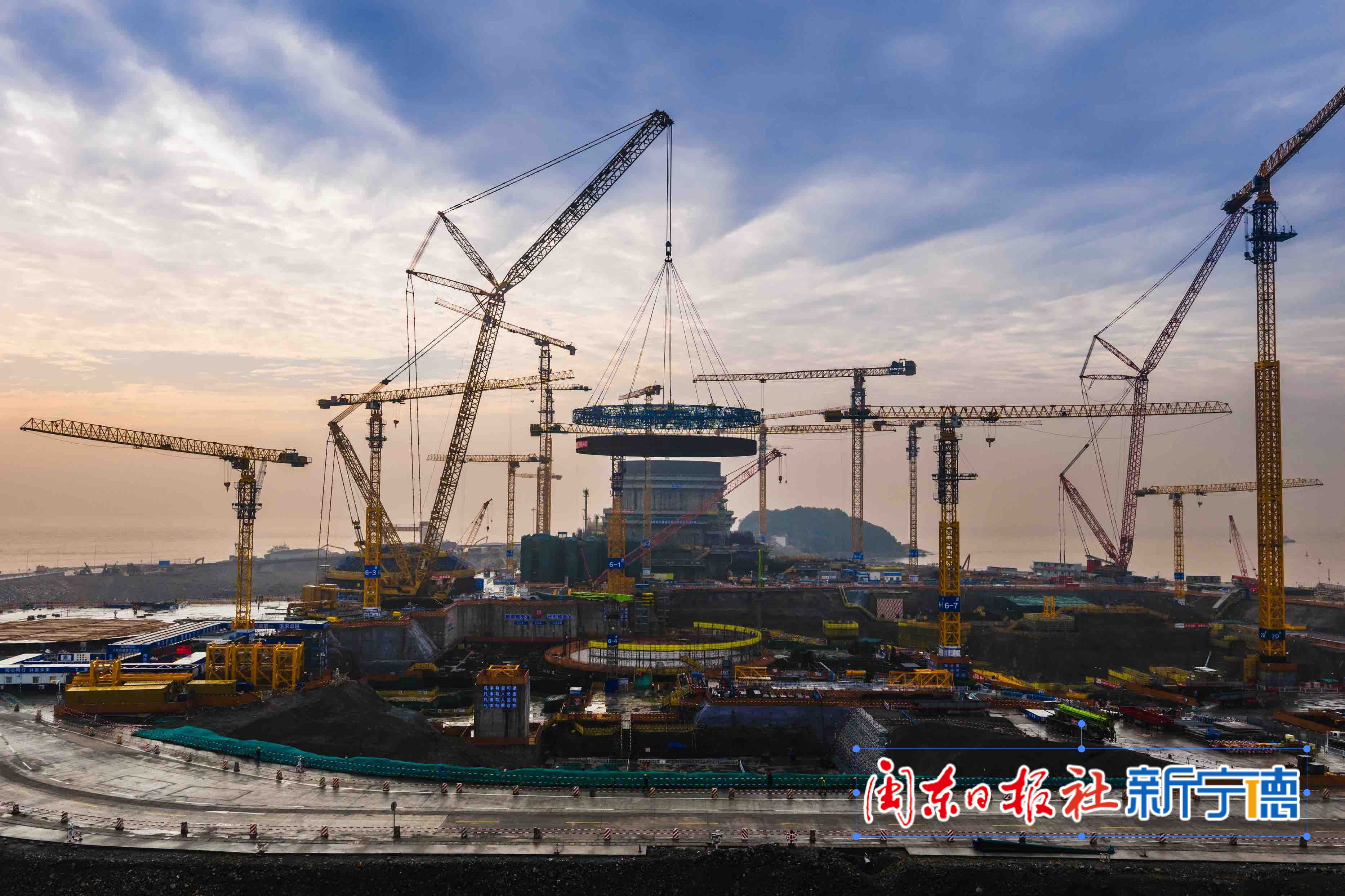

3月2日6時27分,寧德核電6號機組核島鋼襯里模塊一正式啟動吊裝作業,于9時00分精準就位,全程歷時2小時33分,吊裝過程安全、質量受控。

據悉,寧德核電6號機組核島鋼襯里模塊一由底板和截錐體兩部分組成,直徑43.112米,高度3.146米,模塊一自重112.172噸,吊裝總重量252.707噸。本次吊裝采用2000噸級履帶式起重機,經提升、旋轉、落鉤等環節,實現模塊精準平穩就位。


此次寧德核電6號機組核島鋼襯里模塊一成功吊裝就位,為后續核島廠房連續施工創造了有利條件。寧德核電工程管理部將繼續踐行“嚴慎細實”工作作風,穩步推進先進建造技術應用落地,嚴格落實高質量建設目標要求,全力打造華龍一號陽光精品創優工程。
